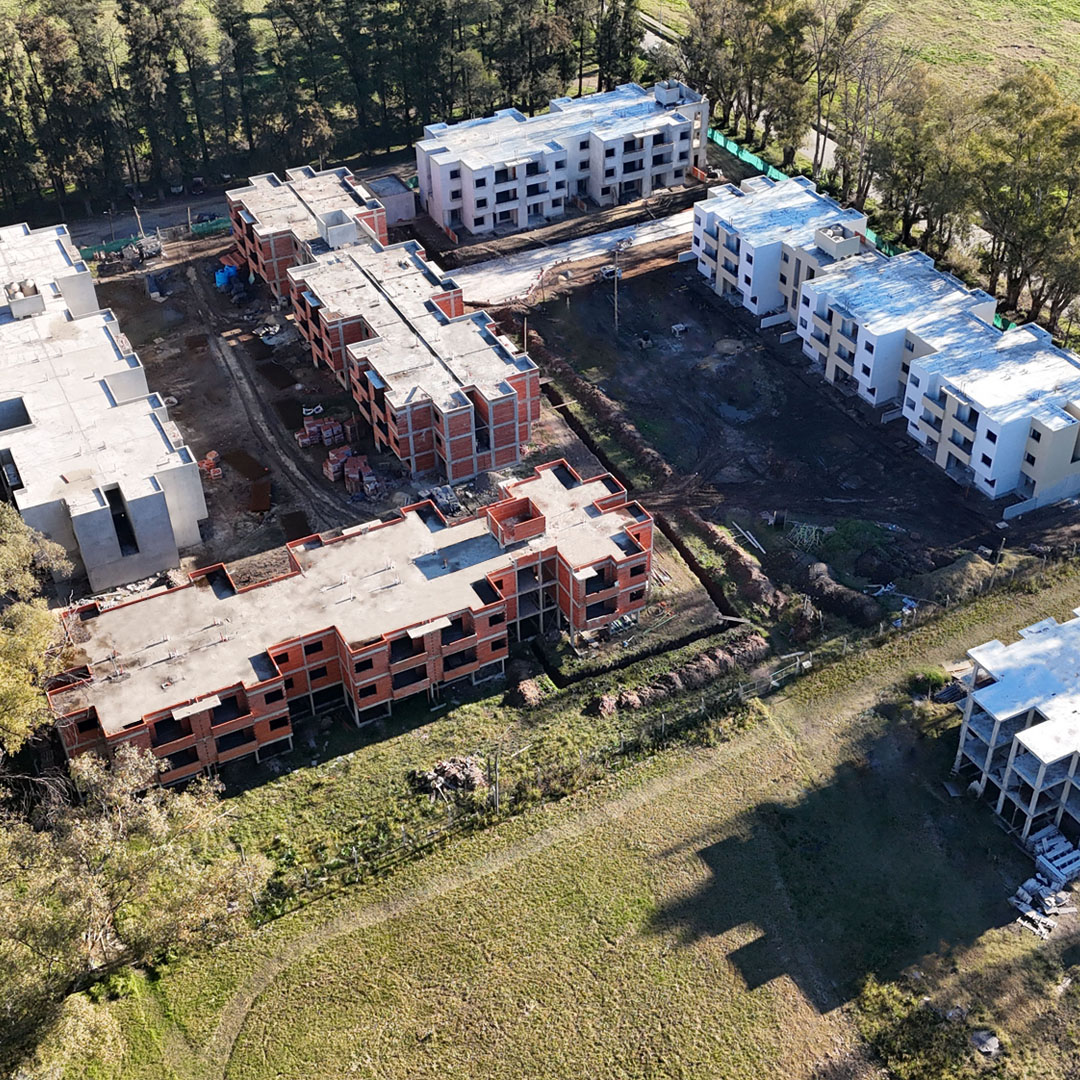

Módulo B

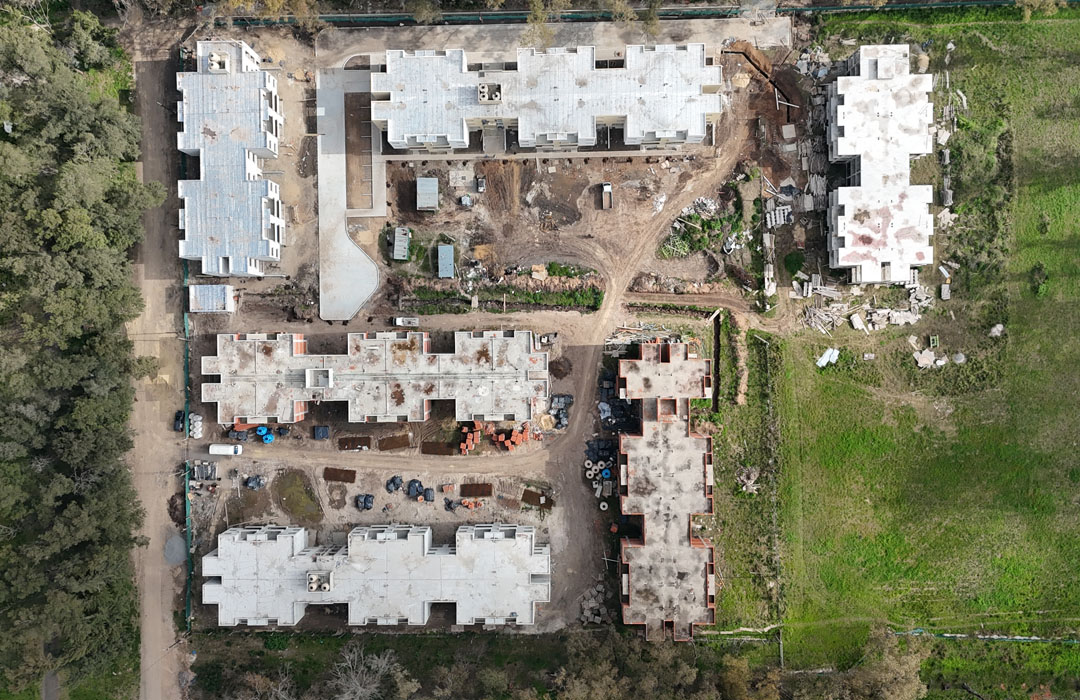

36 unidades funcionales
- •En septiembre se completaron las últimas tareas de finalización en unidades con terminaciones y en las áreas comunes del módulo.

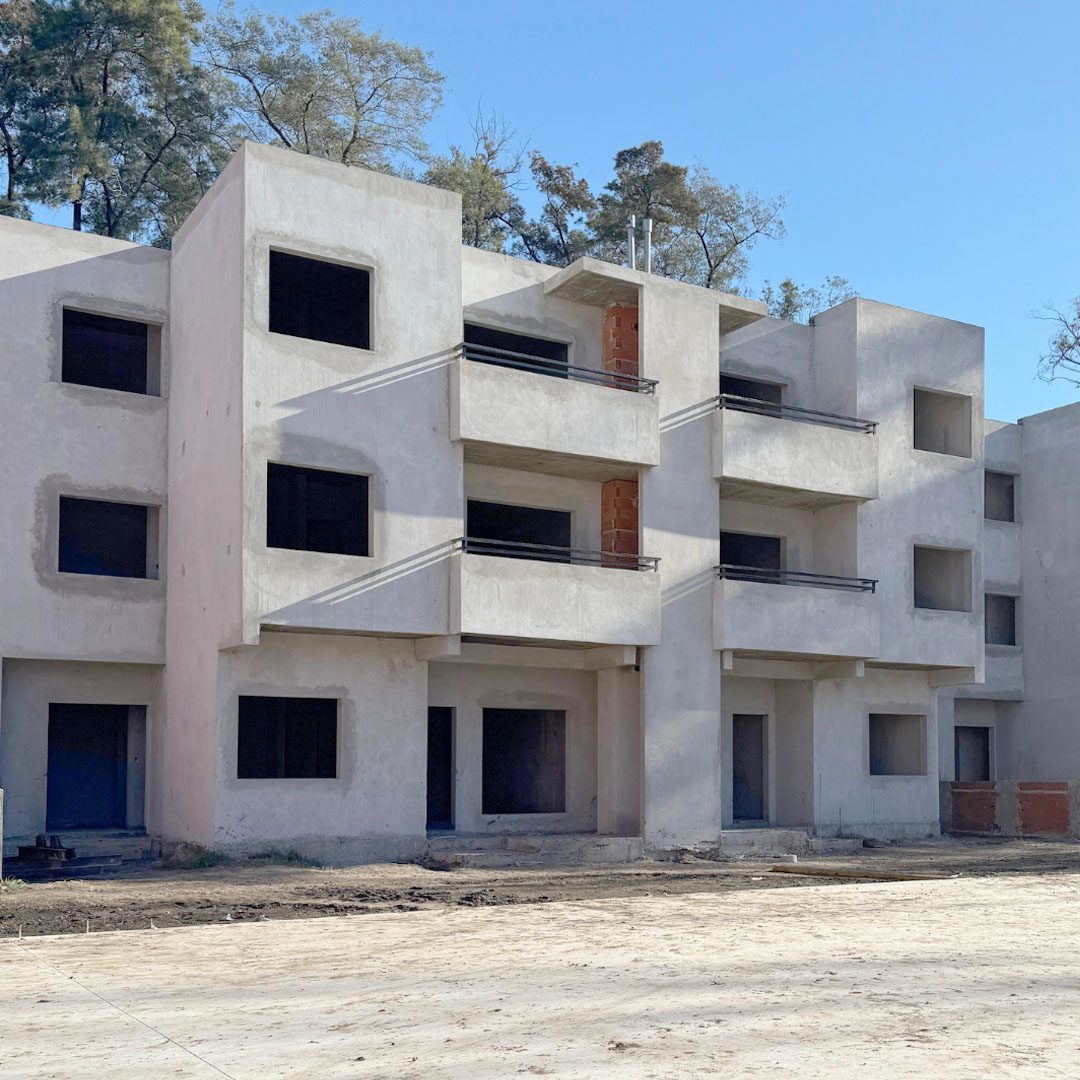

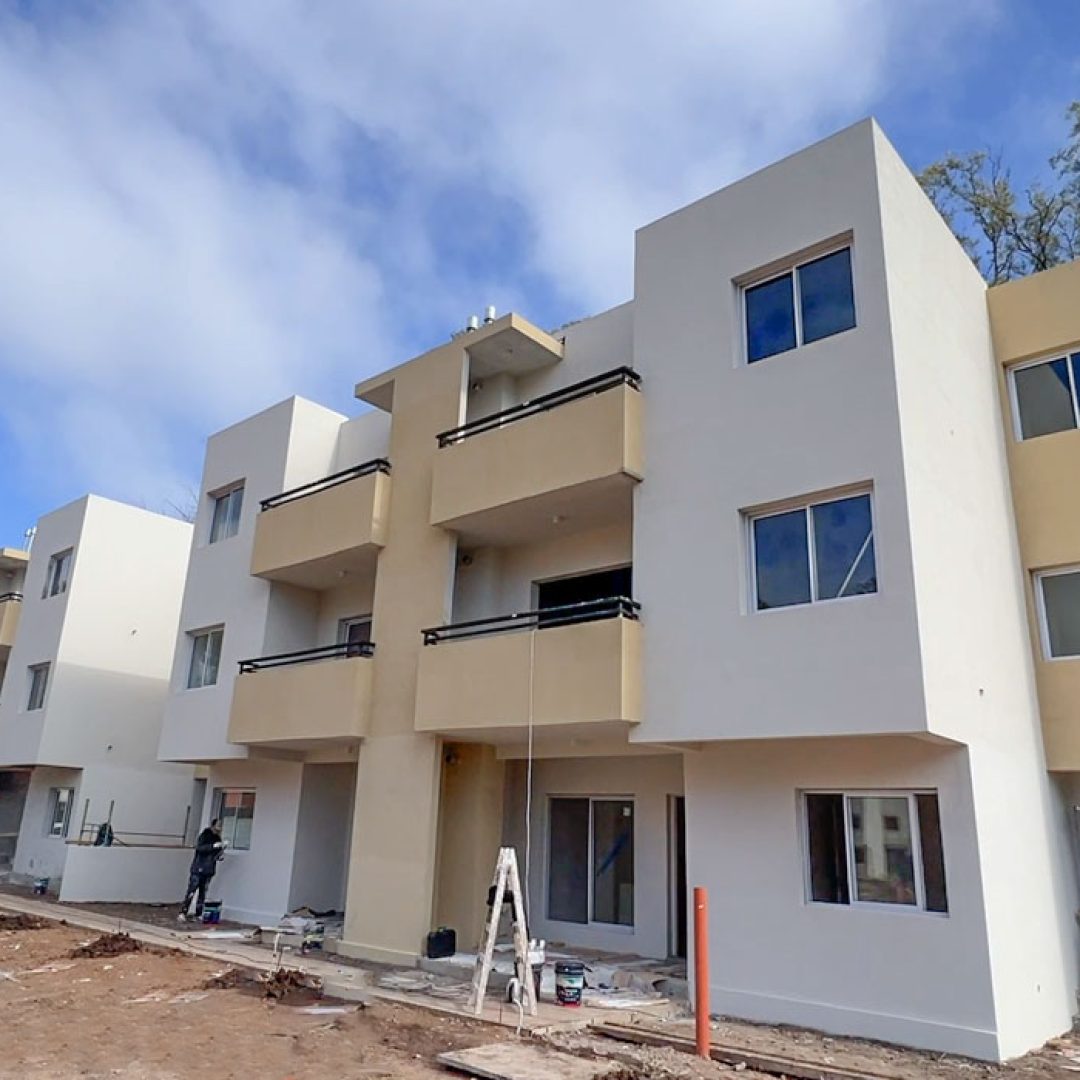

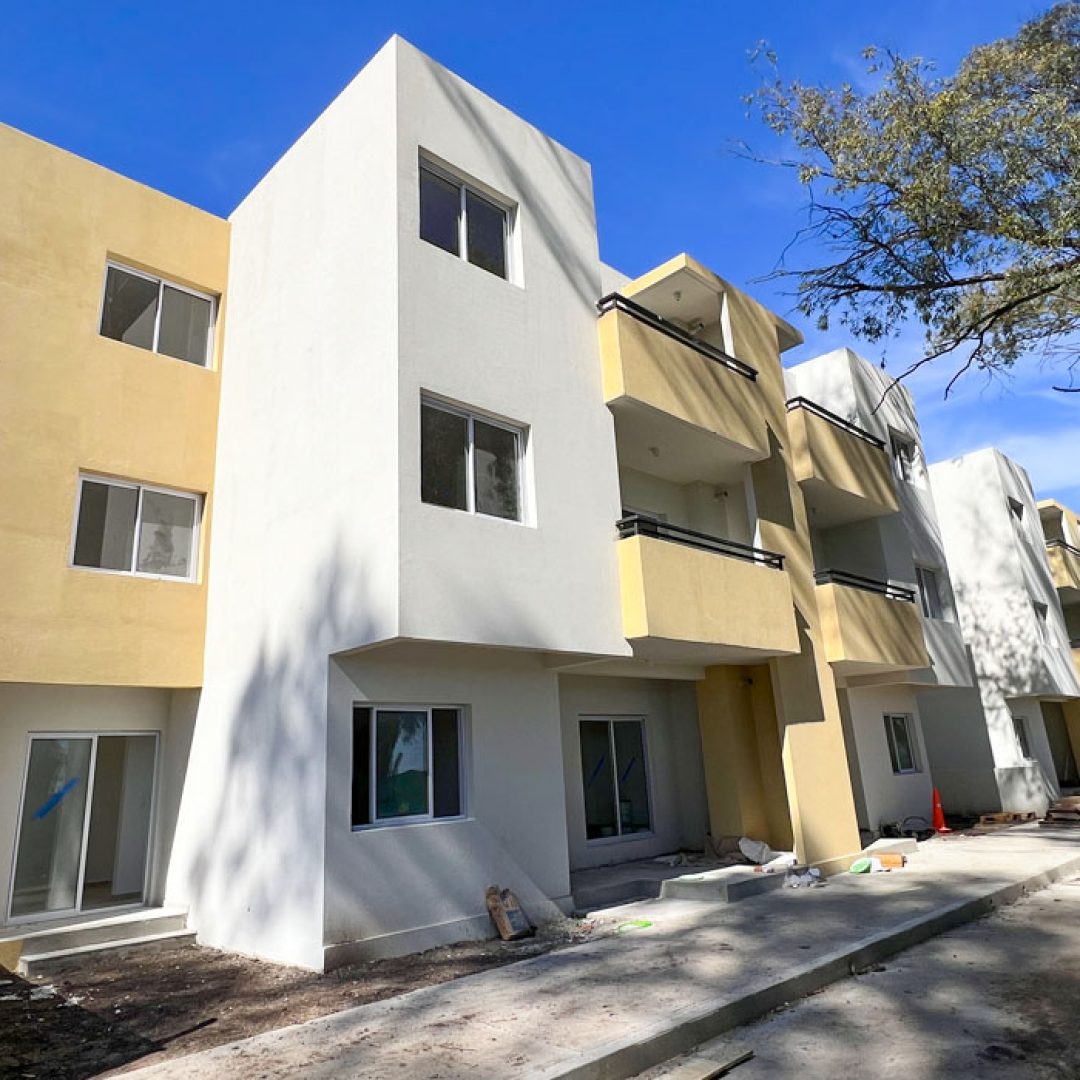

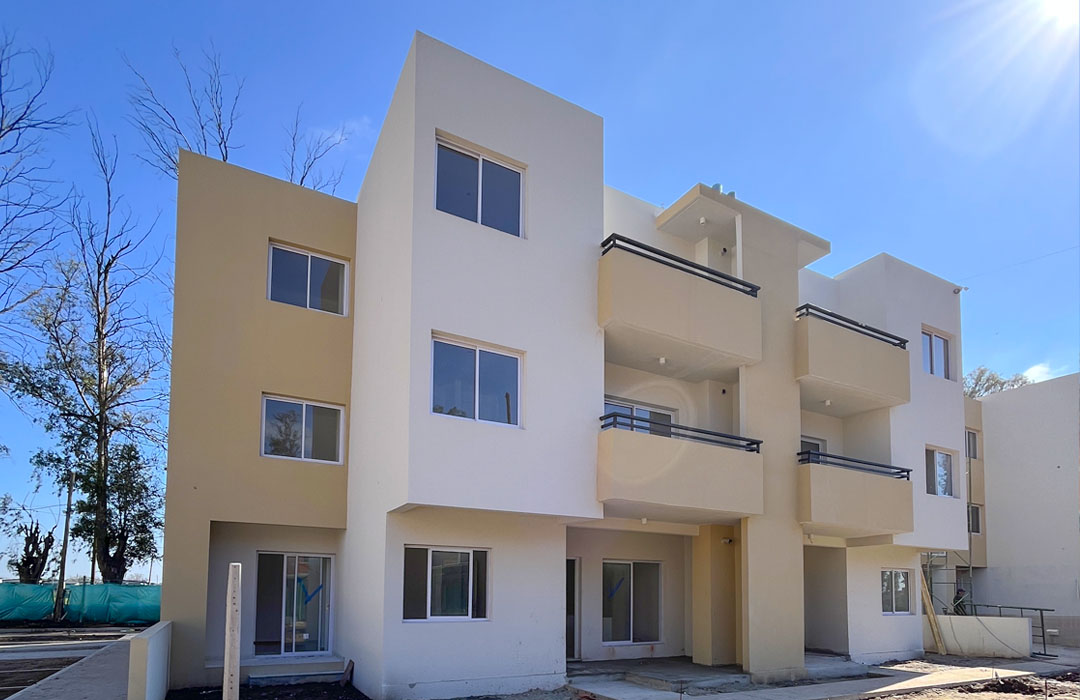

Módulo A

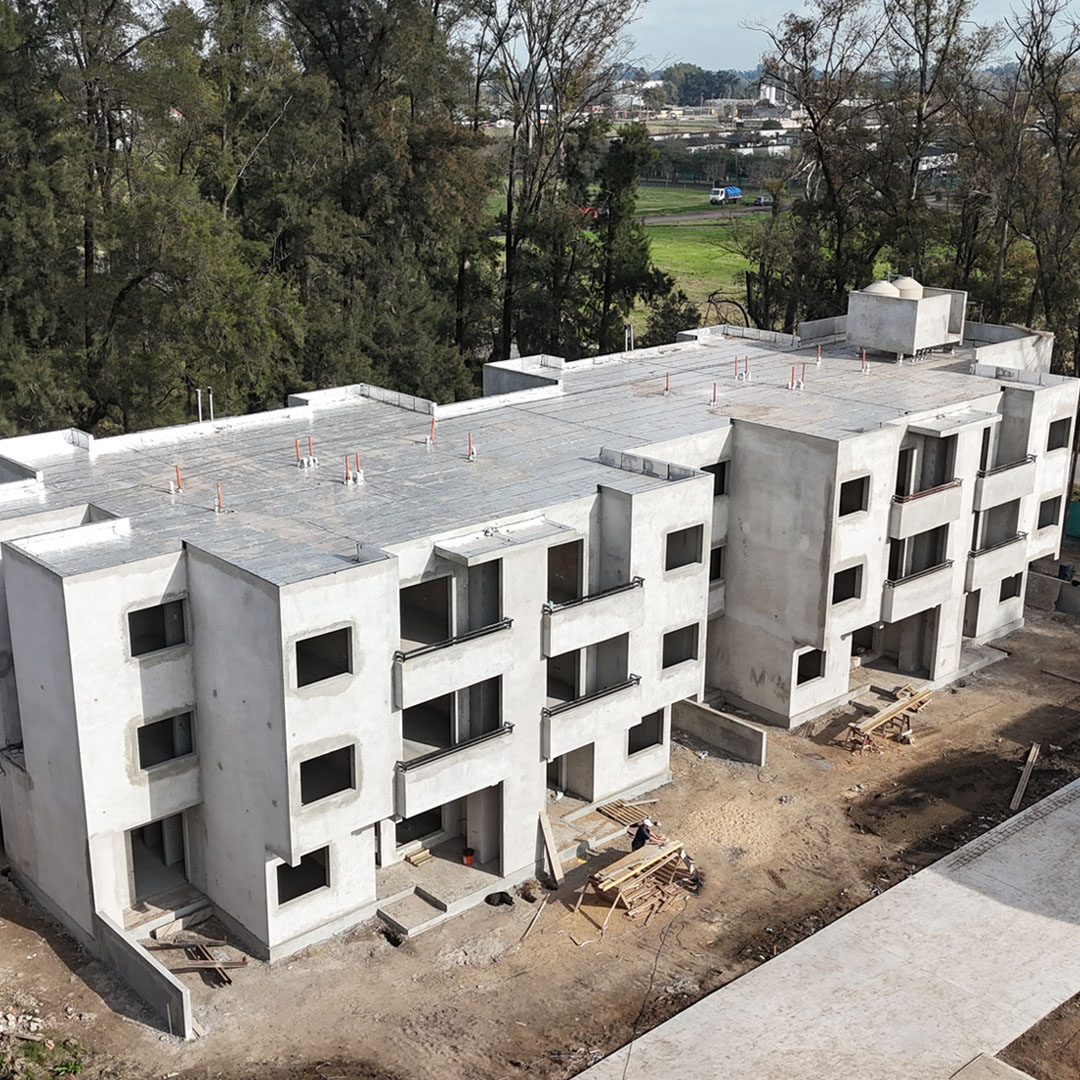

20 unidades funcionales

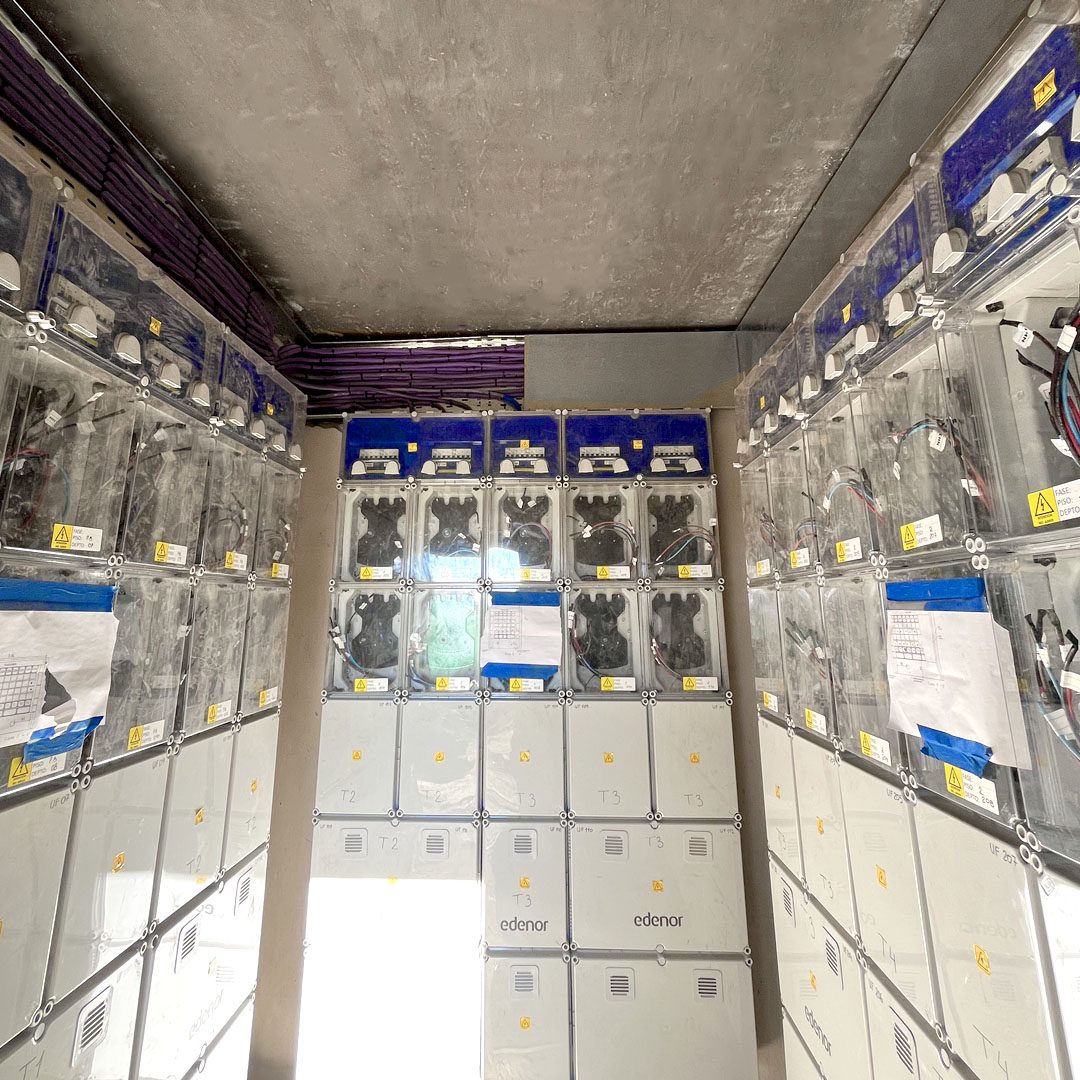

- •Instalaciones eléctricas: el cableado de UF (iluminación y tomas) está finalizado al 100% en las 20 UF. La alimentación principal está en ejecución (cableado desde la sala de medidores hacia el tablero general de cada UF).

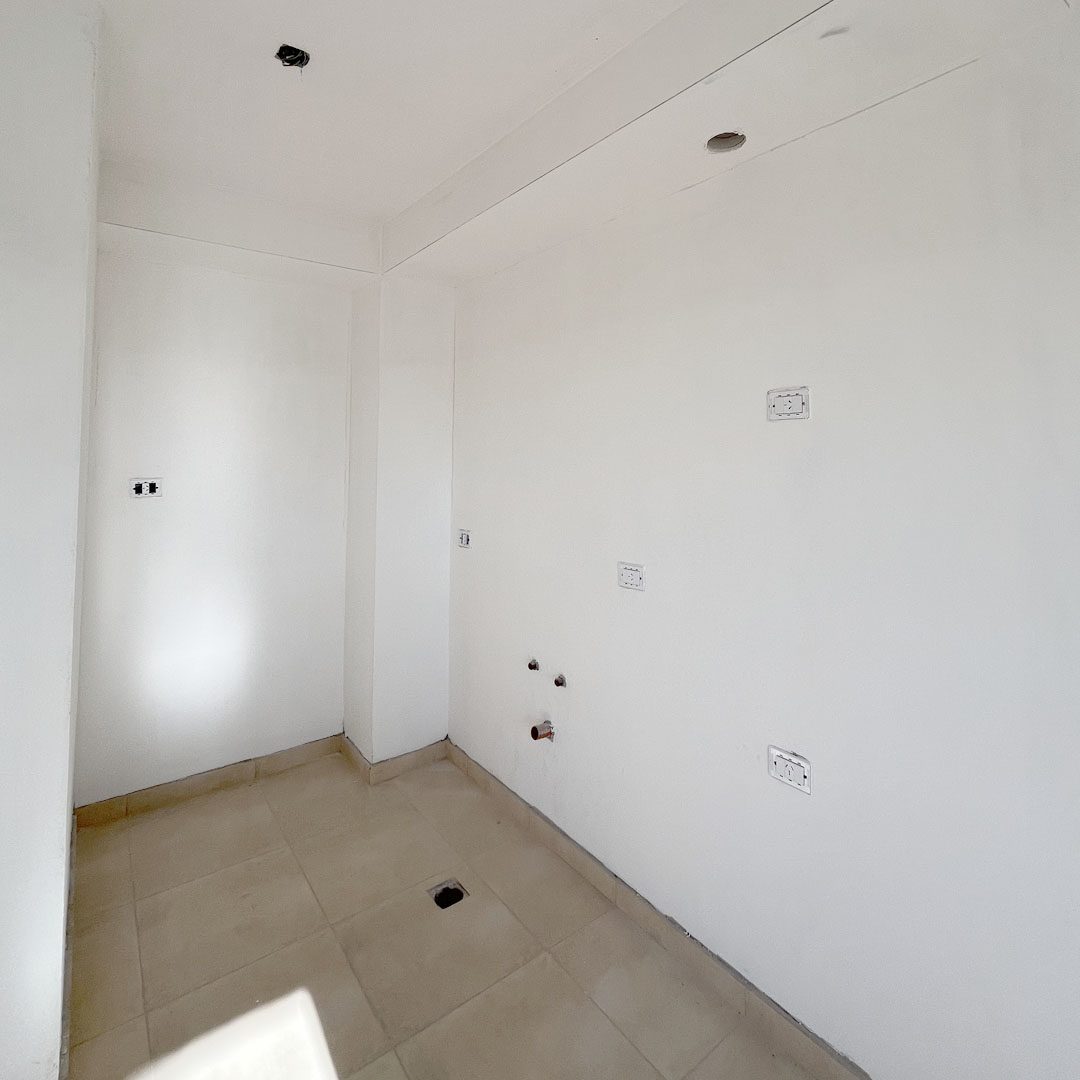

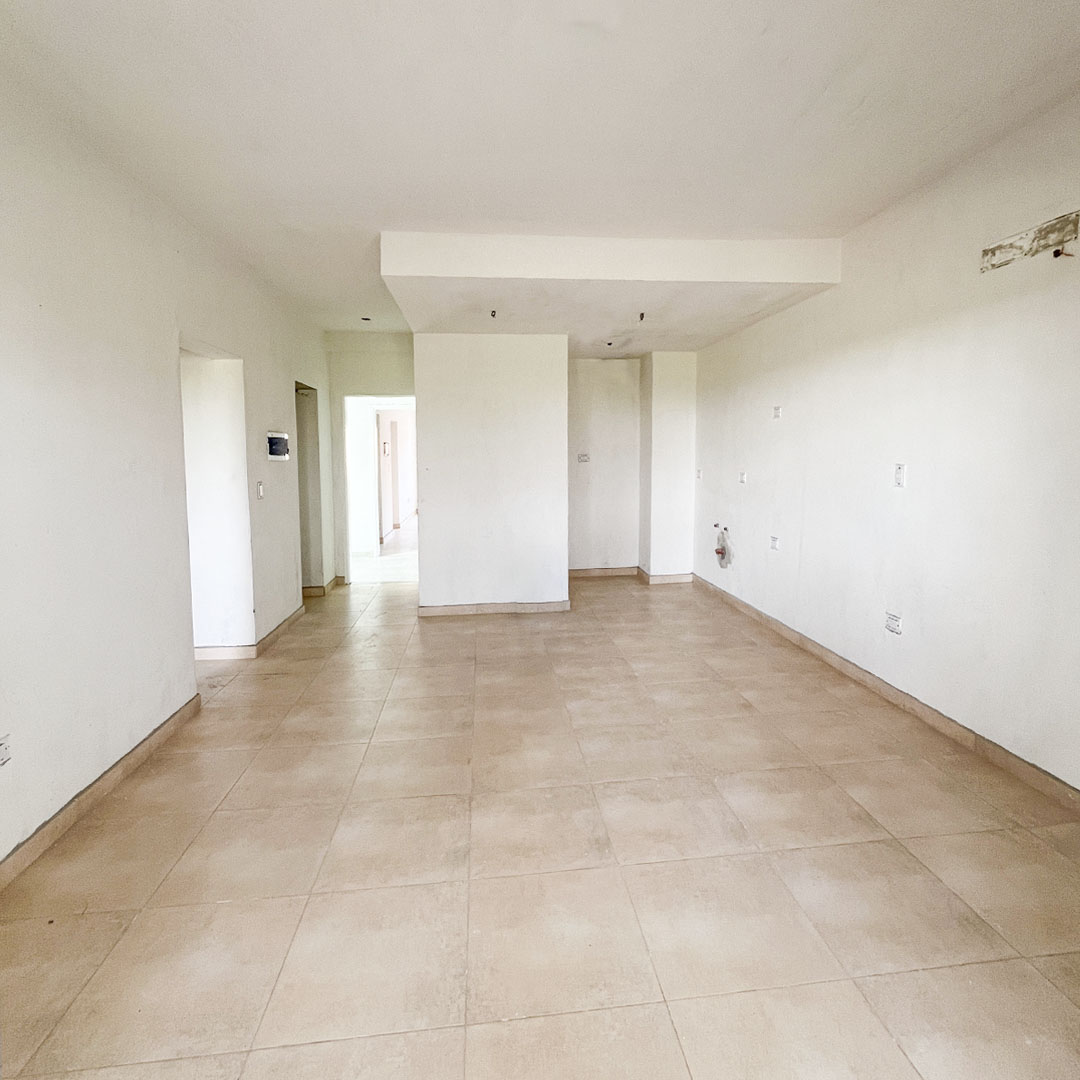

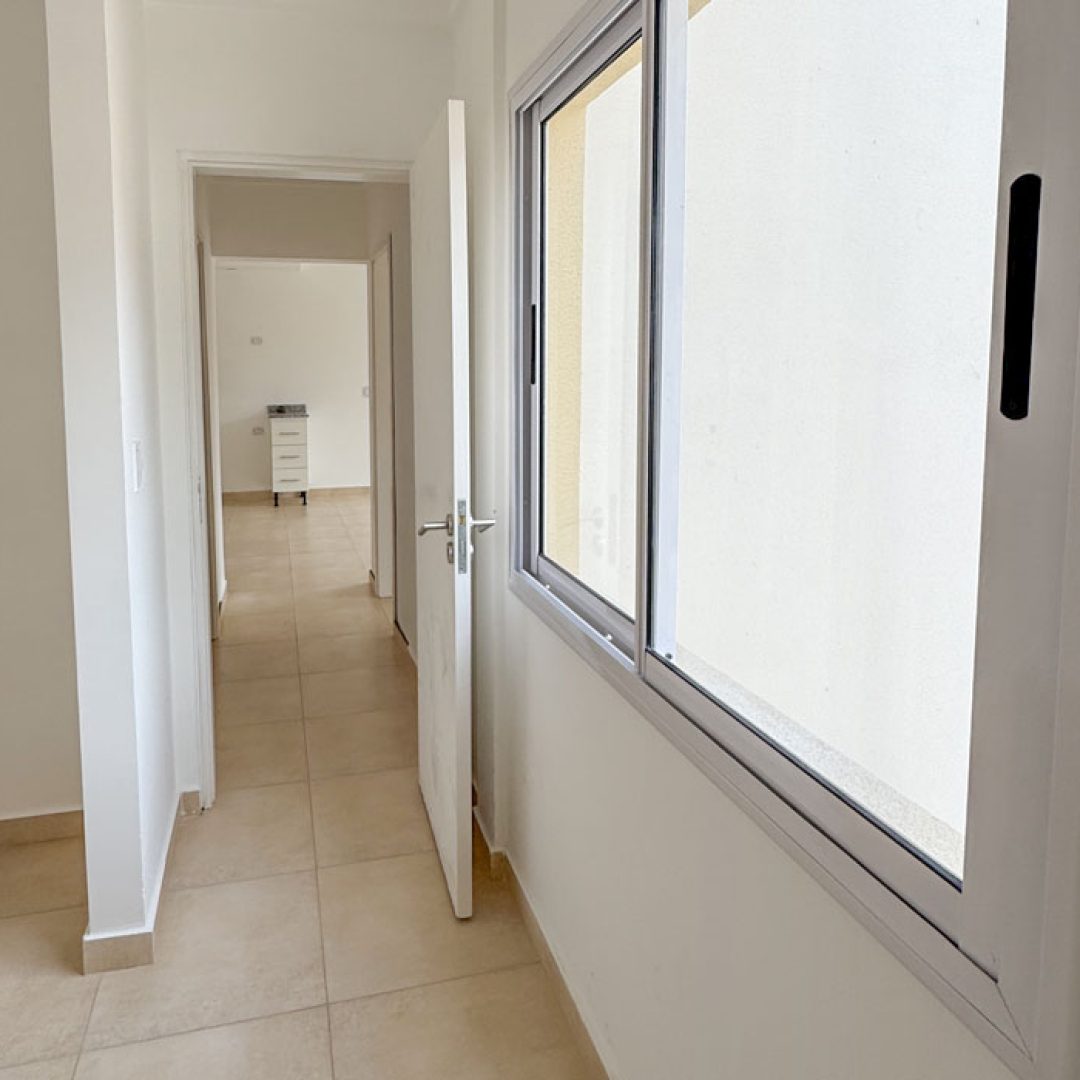

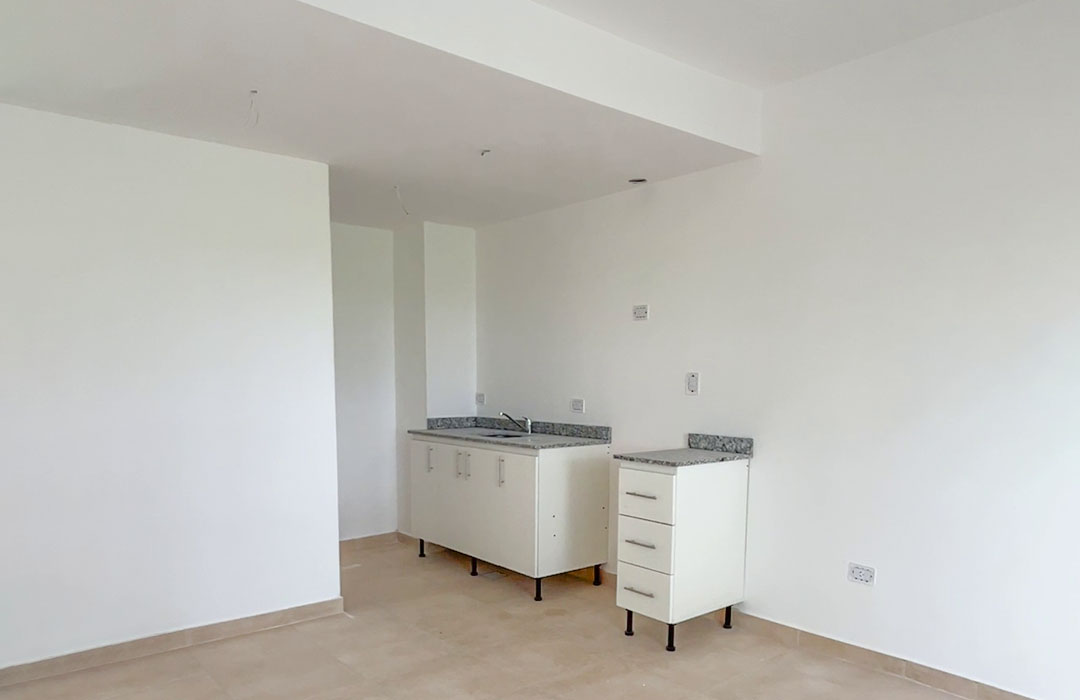

- •Revestimientos cerámicos: pisos interiores en ejecución, en las UF que se entregan con acabados.

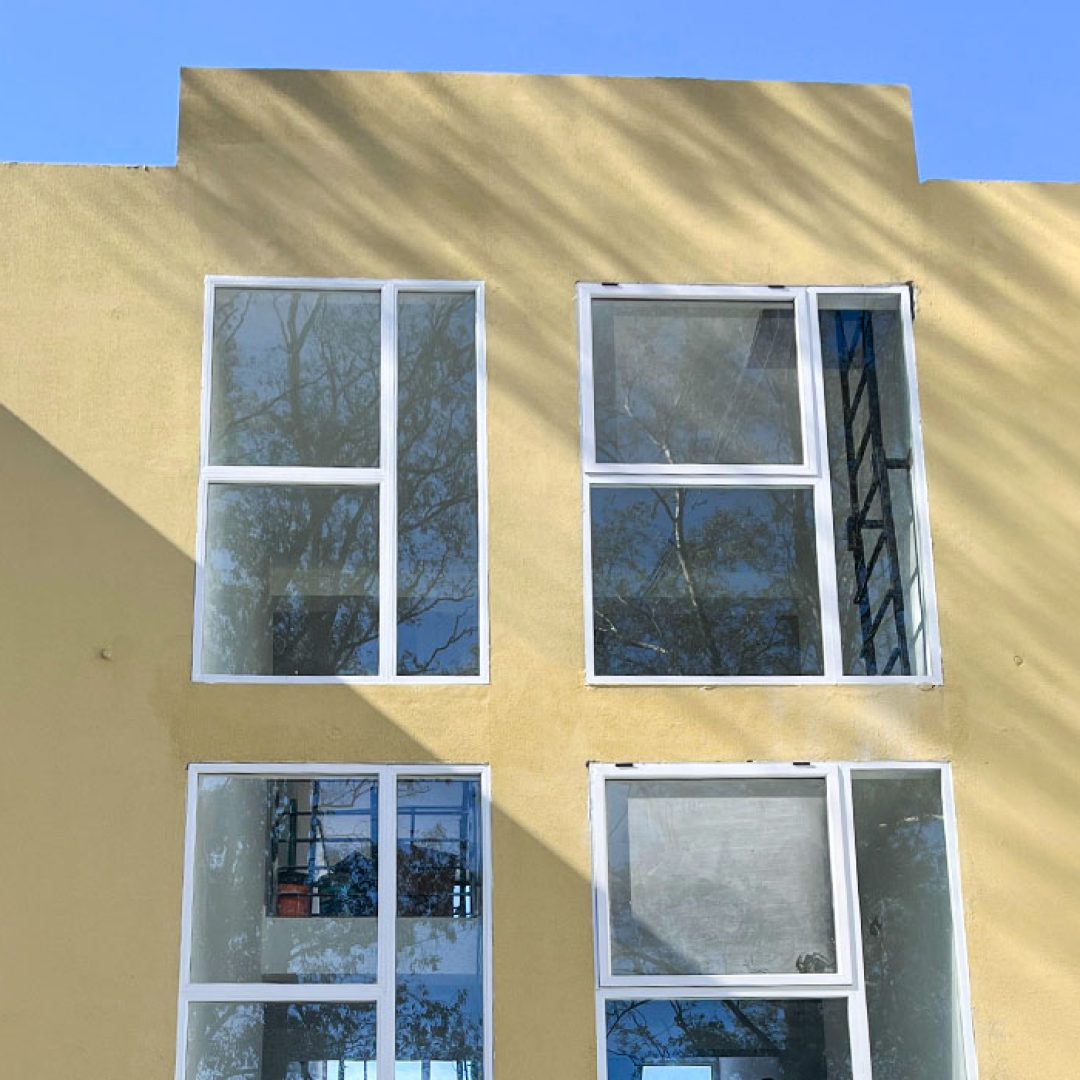

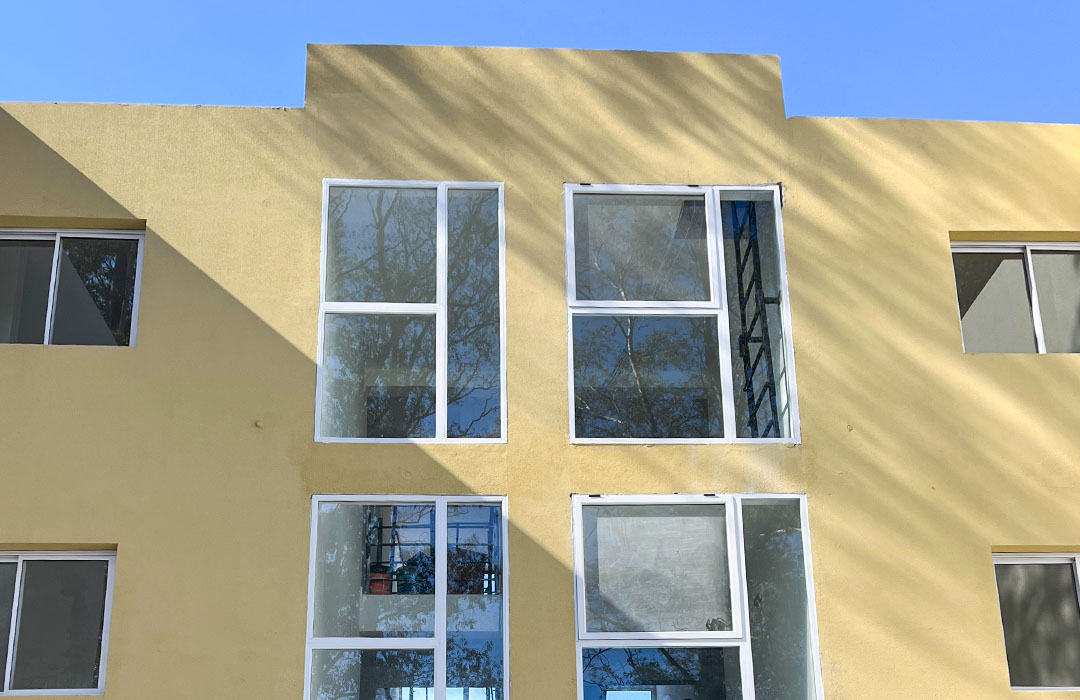

- •Revestimiento acrílico exterior: se completó la aplicación de base y revestimiento acrílico texturado en la fachada interna.
- •Cielorrasos de junta tomada (Durlock): inicio de ejecución, con el armado de la estructura metálica previo al emplacado.
- •Impermeabilización: membrana asfáltica 100% ejecutada.
Módulo C
36 unidades funcionales
- •Revoques interiores: tarea reactivada en septiembre y octubre. Se aplican actualmente en el piso 2.
